정책목적
’22.8월 기록적인 폭우 등 기후변화에 대응하여 집중호우로부터 안전한 서울을 위한 대규모 방재시설 구축
정책개요
ㅇ 위 치: 동작구 보라매공원(신대방동 459-5)~노량진 수도자재센터(노들로 734) ㅇ 규 모: 대심도 빗물배수터널 D=10.4m, L=4.54km, V=40만㎥ ※ 우선시공분: (보라매공원 유입부) 가시설, (보라매공원 환기수직구) 가설방음벽 ㅇ 공사기간: 2024.12. ~2030.1.(61개월) ※종합시운전 12개월 포함 ㅇ 총사업비: 500,519백만원(공사비:4,262억원)(국비25%,시비75%) ㅇ 시공사(대우건설 외 7), 감리사(건화 외 4), 설계사(한국종합기술 외 6)
세부내용
사업개요 (의뢰부서 : 치수안전과)

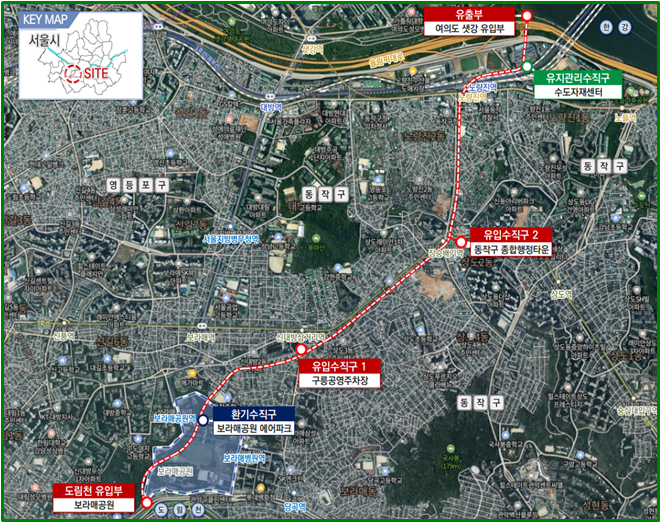

ㅇ 위 치: 동작구 보라매공원(신대방동 459-5)~노량진 수도자재센터(노들로 734)
ㅇ 규 모: 대심도 빗물배수터널 D=10.4m, L=4.54km, V=40만㎥
※ 우선시공분: (보라매공원 유입부) 가시설, (보라매공원 환기수직구) 가설방음벽
ㅇ 공사기간: 2024.12. ~2030.1.(61개월) ※종합시운전 12개월 포함
ㅇ 총사업비: 500,519백만원(공사비:4,262억원)(국비25%,시비75%)
ㅇ 시공사(대우건설 외 7), 감리사(건화 외 4), 설계사(한국종합기술 외 6)
□ 추진경과
ㅇ ’22.08.10. : ‘집중호우로부터 안전한 서울’ 수방대책 발표(시장 입장문)
ㅇ ’22.09.13. : 사업 시행계획 수립(행정2부시장 방침)
ㅇ ’22.11.~’23.11. : 타당성조사 및 기본계획 용역
ㅇ ’23.11.23. : 기재부/환경부 총사업비 협의 완료(1조 2,052억원)
ㅇ ’24.01.~02. : 조달청 입찰공고(’24.1.5., ’24.2.2. 무응찰로 유찰)
ㅇ ’24.02. : 기재부 총사업비 증액 협의 완료(1조 3,689억원, 증 1,637억원)
ㅇ ’24.03.~04. : 변경 입찰공고(’24.3.26., ’24.4.22. 단독입찰로 유찰)
ㅇ ’24.04.29. : 계약방법 변경(경쟁→수의) (행정2부시장 방침)
ㅇ ’24.05.~09. : 기본설계 및 우선시공분 실시설계(’24.10.30.적격심의)
ㅇ ’24.12. : 우선시공분 계약(12.4) 및 착공(12.6)
ㅇ ’24.11.~05.: 본공사 실시설계(’25.6.26.적격심의)
ㅇ ’25.11.~’26.11. : 본공사 계약 및 착공(11.14.)
ㅇ ’25.11.17. : 주민설명회 개최
ㅇ ’25.12. : 환기수직구 부지 수목이식 및 제거작업
ㅇ ’26.01.08. : 도시계획시설결정 (고시 제2026-15호)
치수과 | 치수팀 | 02-820-1420
